Extinderea și reabilitarea sistemelor de alimentare cu apă și canalizare în UAT Hălchiu
Antreprenor: ASOCIEREA GOTT STRASSE SRL – DECONSTRUCT AG SRL – RAICOMMERCE CONSTRUCTION JSC, reprezentată prin lider de asociere GOTT STRASSE SRL
Data semnării contractului: 30 iulie 2025
Data ordinului de începere a lucrărilor: 01 septembrie 2025
Durata de execuție a lucrărilor: 20 luni
Valoarea contractului:28.917.372,00 Lei (fără TVA)
Descrierea lucrărilor:

- Extinderea și reabilitarea rețelei de distribuție a apei, pe o lungime de aproximativ 15,5 km

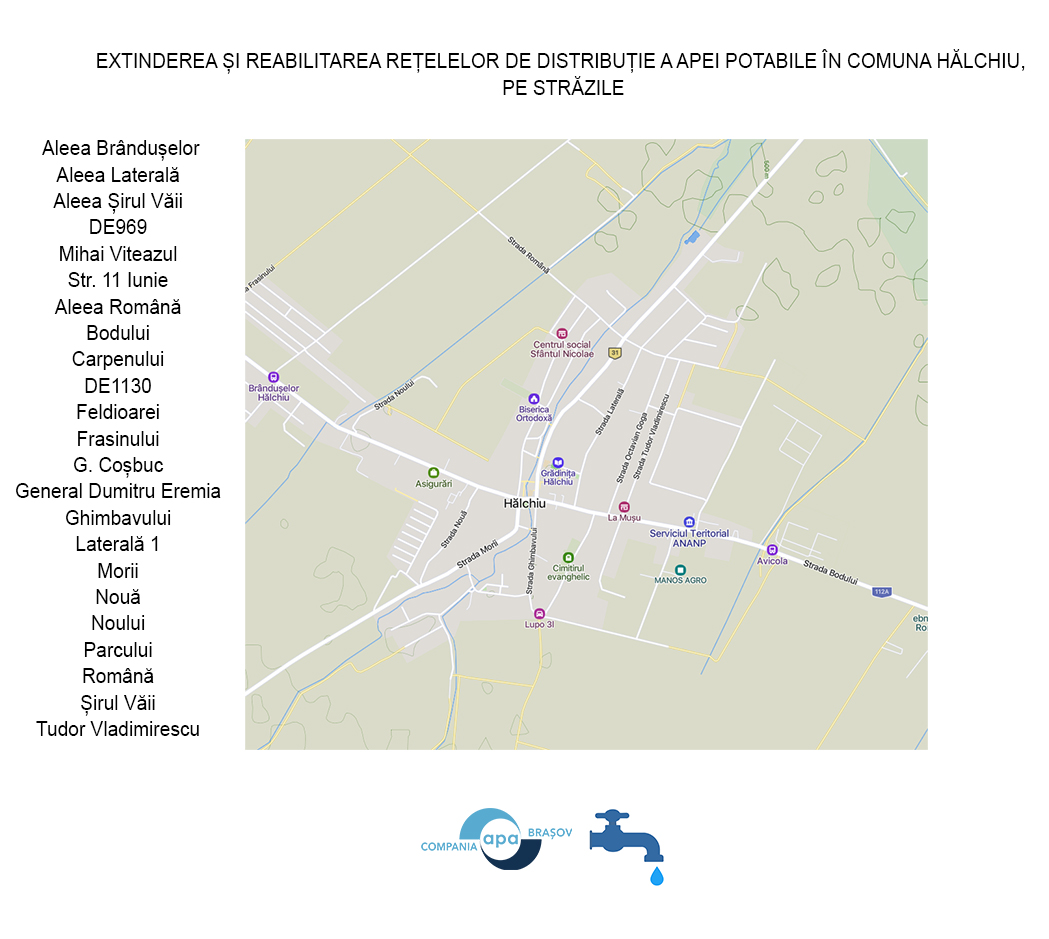

- Extinderea și reabilitarea rețelei de canalizare, pe o lungime de aproximativ 11,3 km
- În plus, vor fi realizate următoarele:
- 2 stații de pompare a apei uzate menajere și conductele de refulare aferente acestora;
În perioada 26 – 30 octombrie 2026, se lucrează pe următoarele străzi:
– 11 Iunie – reabilitarea rețelei de apă
– Bisericii Române – reabilitarea rețelei de canalizare
– Feldioarei – reabilitarea rețelei de canalizare
– George Coșbuc – reabilitarea rețelei de apă și extinderea rețelei de canalizare
– Laterală – reabilitarea rețelei de canalizare
– Mihai Viteazul – reabilitarea rețelei de apă și extinderea rețelei de canalizare
– Română – reabilitarea rețelei de apă
– Șirul Văii – reabilitarea rețelei de apă
– Morii (DJ112A)– reabilitarea rețelei de apă și extinderea rețelei de canalizare
– Bodului (DJ112A) – reabilitarea rețelei de apă și extinderea rețelei de canalizare
– Noului (DJ112C) – reabilitarea rețelei de apă și reabilitarea rețelei de canalizare
Începând de joi, 1 octombrie 2026, până în 15 noiembrie 2026, circulația publică va fi închisă pe DJ 112A – Str. Morii, între km 15+530 și km 16+180, pe sectorul cuprins între intersecțiile cu Strada Bodului și Strada Nouă.
Progres fizic estimat la 30.09.2026: 30,50 %
